抗震支架項目,設計、施工過程中的相關要點

2020-07-14 瀏覽次數:904

    抗震支架項目中,最重要的是哪一環?

    有的說是設計,有的說是安裝。

    事實上,無論哪一環都是完成項目的至關重要的一環。本文將列舉抗震支架項目中設計、施工過程中的相關要點,希望可以幫助到大家。

                抗震支架設計

                抗震支架設置時應考慮:設防烈度、建築使用功能、建築結構、變形特征、設備位置及運行要求、相關規範要求。

                設計流程:分析圖紙→管線選取→布置支架→繪製祥圖→荷載校核

                1、分析圖紙:整理、分析圖紙了解結構和工藝;

                2、管線選取:分係統找出專業依據規範選取抗震需求管線;

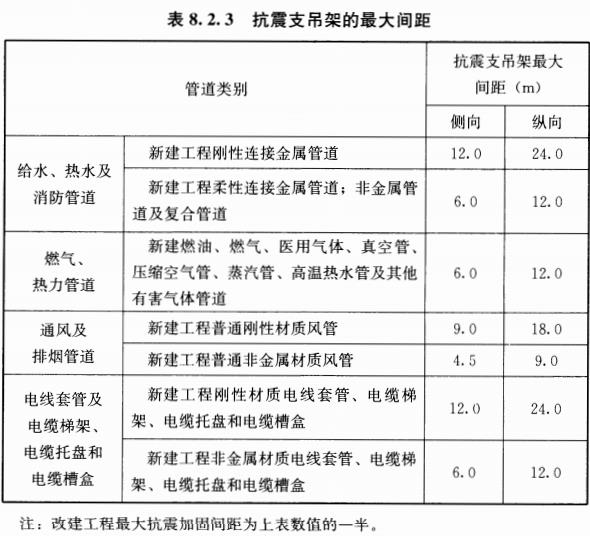

                3、布置支架:確定間距按規範設置側向、縱向和四向支架;

                4、繪製祥圖:繪製節點圖支架構造要求考慮結構連接;

                5、荷載校核:計算地震水平力,校核係統及配件編寫支架力學計算書;

                (選自建築機電工程抗震設計規範 GB50981-2014)


                 抗震支架施工

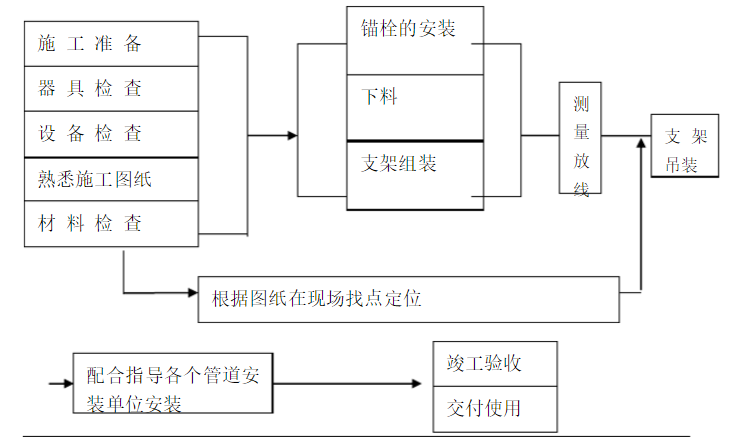

                安裝流程:施工準備→材料、設備及部件檢驗→現場確定施工位置→材料進場→材料報驗→照安裝說明組裝部件→打樣→驗收合格→下料→安裝→調試穩固→交付驗收。

                要求要點:

                所有支架安裝應保持垂直,整齊牢固,無歪斜,側向、縱向支撐安裝角度不得超出45°(±15°)範圍;

                支架安裝要根據施工布點圖確定正確的安裝位置,確保抗震支架間的距離符合規範要求。
